Un bon planning événementiel ne commence pas par la décoration ni par les menus, mais par la date de fin: c’est elle qui fixe le rythme, les validations et les marges de sécurité. Dans cet article, je montre comment construire un tableau de rétroplanning utile pour une réception, un mariage ou un événement professionnel, avec une méthode simple pour remonter de J au départ, choisir les bons jalons et éviter les oublis qui coûtent du temps et de l’argent.
Les points à retenir avant de construire votre planning
- On part de la date de l’événement, puis on remonte vers les tâches qui verrouillent le projet.
- Le lieu, le traiteur et la technique se réservent en premier, car ils conditionnent presque tout le reste.
- Une marge de sécurité de 10 à 15 % du budget et quelques jours tampon réduisent fortement les imprévus.
- Pour une petite réception, un tableau simple suffit; pour un événement plus complexe, il faut ajouter les dépendances et les responsables.
- Le dernier contrôle ne porte pas sur la créativité, mais sur les confirmations: invités, quantités, horaires, livraisons, accès.
Ce que doit vraiment faire un tableau de rétroplanning
Un tableau de rétroplanning n’est pas une liste de tâches posée à l’envers. Son vrai rôle est de faire apparaître la chaîne de dépendances: si je n’ai pas validé le lieu, je ne peux pas figer la capacité; si la capacité n’est pas figée, je ne peux pas arrêter le menu; si le menu n’est pas arrêté, le traiteur ne peut pas dimensionner les équipes ni le matériel.
Je m’en sers donc comme d’un outil de pilotage, pas comme d’un simple pense-bête. Il aide à repérer le chemin critique, c’est-à-dire les étapes qui ne supportent pas de retard sans décaler l’ensemble de l’événement, et il évite de gaspiller du temps sur des détails décoratifs avant d’avoir sécurisé les décisions qui comptent vraiment.
Dans une réception, cette logique est très concrète: choisir une salle, confirmer le nombre d’invités, cadrer le service traiteur, réserver la technique, puis seulement affiner la mise en scène. Une fois ce rôle compris, le tableau devient un outil de calme plus qu’un outil de contrôle, et c’est précisément ce qui permet de passer à sa construction.Les jalons à verrouiller en premier pour une réception

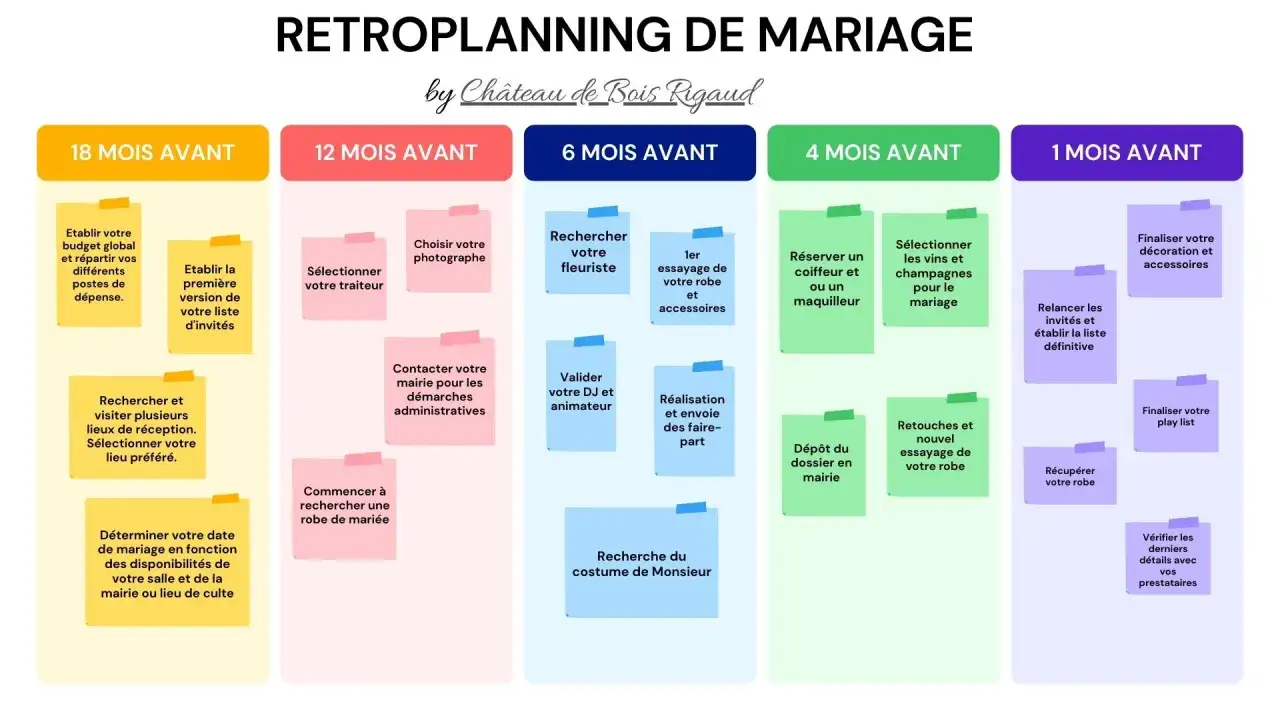

Quand j’organise un événement en France, je commence toujours par les décisions qui ont le plus d’effet domino. Pour une grande réception ou un mariage, je conseille souvent d’ouvrir le chantier 12 à 18 mois à l’avance si le lieu est demandé, alors qu’un format plus simple peut se monter sur 4 à 6 mois. L’idée n’est pas de figer trop tôt, mais de réserver tôt ce qui se réserve mal.
- Date, format et budget : ce triptyque conditionne le reste, y compris la taille de la salle et le niveau de prestation.
- Lieu de réception : sa capacité, ses contraintes horaires, ses accès livraison et ses règles de montage doivent être connus avant d’aller plus loin.
- Traiteur et service : cocktail, buffet ou repas assis n’impliquent pas les mêmes équipes, ni le même timing.
- Fiche technique traiteur : menus, quantités, contraintes d’accès, besoins en froid et horaires de service doivent être écrits noir sur blanc.
- Invitations et confirmations : sans un premier cadrage des invités, on navigue à vue sur les quantités.
- Technique et logistique : sonorisation, éclairage, vestiaire, mobilier, stationnement, hébergement éventuel, tout cela impacte l’expérience finale.

Construire le tableau pas à pas
Je préfère construire le tableau en remontant du jour J vers l’amont, ligne par ligne, plutôt que d’empiler des actions au hasard. Le plus lisible est souvent de travailler avec trois colonnes: l’échéance, l’action à livrer et la raison pour laquelle cette action doit être faite à ce moment-là.
| Échéance | Action à prévoir | Pourquoi c’est utile |
|---|---|---|
| J-18 à J-12 mois | Réserver le lieu, fixer le format, cadrer l’enveloppe budgétaire | Ces choix ferment ou ouvrent la plupart des options suivantes. |
| J-12 à J-9 mois | Sélectionner le traiteur, le photographe, la musique et les principaux prestataires | Les prestataires sérieux sont souvent réservés tôt, surtout sur les périodes de forte demande. |
| J-9 à J-6 mois | Valider le menu, la scénographie, les besoins techniques et les hébergements | On passe du principe à la production concrète. |
| J-3 à J-2 mois | Envoyer les invitations ou relances, confirmer les quantités, finaliser la signalétique | Le nombre réel d’invités devient enfin exploitable. |
| J-15 à J-7 jours | Bloquer les horaires, les livraisons, les accès, les allergies et le plan de salle | C’est la phase de verrouillage final, là où les oublis coûtent le plus cher. |
| J-1 à J | Faire le point avec chaque intervenant, prévoir un contact d’urgence, vérifier la météo et les marges de manœuvre | Le planning doit désormais servir l’exécution, pas la discussion. |
Adapter le planning au type de réception
Un cocktail dînatoire, un dîner assis et une réception familiale ne demandent pas le même niveau de précision. Pour visualiser rapidement les écarts, je raisonne souvent en fonction de la forme de service, parce que c’est elle qui détermine le tempo, le personnel et les besoins matériels.| Format | Ce qui compte en premier | Point de vigilance |
|---|---|---|
| Cocktail dînatoire | Fluidité des enchaînements, quantité de pièces, circulation des invités | Le risque principal est la rupture de rythme si les sorties de bouchées sont mal cadencées. |
| Repas assis | Plan de salle, service, timing des plats, coordination traiteur-salle | La moindre erreur de compte ou d’affectation se voit immédiatement. |
| Buffet | Installation, accès, réassort, signalétique et gestion des flux | Il faut éviter les files d’attente et prévoir assez de points d’accès. |
| Réception professionnelle | Accueil, logistique, technique, prise de parole, image de marque | Un détail technique mal préparé peut casser la crédibilité de l’ensemble. |
En France, je prends aussi en compte les périodes de forte demande, les week-ends prolongés, les jours fériés et les vacances scolaires, parce qu’ils influencent la disponibilité des lieux et des prestataires. Sur les dates les plus convoitées, un bon rétroplanning commence moins par la décoration que par la réservation: c’est banal, mais c’est souvent là que tout se joue.
Cette logique d’adaptation est essentielle, car le bon planning n’est pas celui qui est le plus long, mais celui qui colle au format réel de l’événement.
Les erreurs qui font dérailler un planning événementiel
Je vois toujours les mêmes erreurs revenir, et elles coûtent plus cher qu’un simple oubli de détail.
- Commencer par les détails visuels avant d’avoir verrouillé le lieu, le format et le budget.
- Oublier les délais de validation entre le traiteur, la salle et l’organisateur.
- Confondre nombre d’invités et nombre confirmé, alors que les quantités finales changent souvent jusqu’à la dernière semaine.
- Ne pas prévoir de marge météo ou livraison pour les événements en extérieur ou les sites à accès complexe.
- Créer un planning trop optimiste, sans tampon entre deux jalons critiques.
- Ne pas nommer le responsable de chaque action, ce qui fait disparaître la responsabilité dans les jours chargés.
Le meilleur correctif, à mon sens, consiste à relire le tableau comme un prestataire le ferait: est-ce que la tâche dépend de quelqu’un d’autre, est-ce qu’elle a une date d’arrêt, et est-ce qu’un retard bloque toute la suite? Si la réponse est oui, elle mérite une ligne plus visible, parfois même une couleur dédiée.
Une fois ces pièges identifiés, le choix de l’outil devient beaucoup plus simple, car il ne s’agit plus d’esthétique mais de fiabilité.
Choisir l’outil qui tient jusqu’au jour J
Je ne crois pas qu’il faille systématiquement un logiciel complexe. Pour une petite réception, un tableur partagé fait très bien le travail; pour un événement avec plusieurs prestataires, des validations successives et des versions différentes du programme, un outil de gestion plus structuré devient vite plus confortable.
| Outil | Avantage principal | Limite | Le plus adapté pour |
|---|---|---|---|
| Tableur | Simple, souple, facile à partager | Peut devenir confus sans méthode | Réception courte, petite équipe, besoin de clarté rapide |
| Tableau papier | Visible et rassurant | Peu pratique pour les mises à jour | Suivi personnel, phase de cadrage |
| Outil de gestion de projet | Responsables, échéances, rappels, historique | Demande un peu de prise en main | Événement à plusieurs intervenants ou calendrier dense |
Mon critère est simple: si je dois expliquer le planning en dix secondes à une autre personne, l’outil est bon. S’il faut dix minutes pour retrouver qui fait quoi, je sais déjà qu’il va me ralentir au moment où la pression montera. Le bon support est celui qui reste lisible quand les confirmations arrivent en même temps que les imprévus.
Avec ce cadre, le jour J devient une exécution maîtrisée plutôt qu’une succession d’arbitrages de dernière minute.
Le réflexe qui simplifie vraiment la fin de préparation
Quand l’événement approche, je fige toujours une version courte du planning, celle qui ne bouge presque plus. À J-7 ou J-5, je veux voir d’un seul coup d’œil les horaires d’arrivée, les noms des responsables, les livraisons, les allergies, le plan de salle et le téléphone de chaque prestataire. Ce document condensé vaut souvent plus qu’un gros tableau rempli de détails secondaires.
Le dernier conseil que je garde en tête est très concret: prévoyez un point de coordination unique, pas trois personnes qui valident en parallèle. Dès qu’un changement apparaît, il doit remonter dans la même version du tableau, sinon on perd le bénéfice du rétroplanning et on recrée du flou. C’est aussi pour cela que je recommande d’imprimer ou d’exporter la version finale: le jour venu, l’essentiel doit rester accessible sans chercher.
Si je devais résumer la méthode en une phrase, je dirais qu’un bon rétroplanning ne sert pas à remplir un calendrier, mais à rendre l’événement prévisible, même quand il reste des aléas.
