Rétroplanning réception - Évitez le stress, réussissez votre événement

Raymond Boyer 11 mai 2026
Un tableau retroplanning dessiné à la main, montrant un cheminement visuel avec des icônes : calendrier, micro, appareil photo, cadeaux, liste, scène de théâtre, soleil.

Table des matières

Un bon planning à rebours évite les flous qui coûtent cher en réception: un menu figé trop tôt, un nombre d’invités encore instable, une livraison qui arrive après le montage, ou un timing de service impossible à tenir. Je vais vous montrer comment je construis un tableau de rétroplanning utile pour un mariage, un cocktail ou un dîner privé, avec les jalons qui comptent vraiment et les erreurs que je vois le plus souvent.

Les points à retenir pour piloter une réception sans stress

  • Le rétroplanning part du jour J et remonte vers les décisions à prendre avant la date finale.
  • Pour une réception de 80 à 150 personnes, je conseille souvent de commencer entre 3 et 6 mois avant, et plus tôt si le lieu ou le traiteur sont très demandés.
  • Les colonnes les plus utiles sont la tâche, l’échéance, le responsable, la dépendance et le statut.
  • Le nombre définitif de convives doit être verrouillé 10 à 14 jours avant le service, pas la veille.
  • Une marge de sécurité de 10 à 20 % sur les tâches sensibles évite beaucoup de tensions.

Pourquoi un planning à rebours change la donne pour une réception

Dans une réception, la date de fin ne se négocie presque jamais. Le lieu est réservé, les invités sont attendus, le traiteur doit sortir les plats au bon moment et l’équipe doit être prête à servir sans improviser. C’est exactement pour cela qu’un planning à rebours fonctionne mieux qu’une simple liste de choses à faire.

Je pars toujours du jour J puis je remonte vers les échéances qui rendent l’événement possible: validation du menu, ajustement des quantités, confirmations des prestataires, montage, répétition du service, et enfin accueil des invités. En pratique, le bon outil n’est pas seulement un tableau joli à regarder; c’est un support qui montre les dépendances, c’est-à-dire ce qui bloque le reste si une tâche prend du retard.

Autrement dit, le tableau de rétroplanning ne sert pas à tout lister. Il sert à voir, en une page, ce qui doit être décidé en premier pour que le service reste fluide. C’est ce passage du théorique au concret qui fait la différence, et c’est justement ce que je détaille avec les jalons à poser selon le type d’événement.

Les jalons à poser selon le type d’événement

Le bon délai de départ dépend surtout du format. Un mariage en haute saison ne se prépare pas comme un cocktail d’entreprise de 90 personnes, et un dîner familial a encore d’autres contraintes. Pour éviter de courir derrière chaque prestataire, je fixe d’abord une fenêtre de départ réaliste, puis j’écris les grandes étapes à rebours.

Type de réception Délai de départ conseillé Ce qu’il faut verrouiller en premier
Mariage ou grande réception 9 à 12 mois, parfois 12 à 18 mois en haute saison Lieu, traiteur, hébergement, musique, liste d’invités
Cocktail d’entreprise ou lancement 3 à 6 mois Format, lieu, technique, accueil, communication
Anniversaire, baptême, dîner privé 6 à 10 semaines Menu, quantités, location, plan de table, animation

Pour les invitations, je garde en tête un repère simple: 6 à 8 semaines avant pour une réception classique, davantage si les invités viennent de loin ou si la date tombe en période chargée. Ensuite, je réserve un point de bascule très concret: le nombre définitif de couverts doit être fixé 10 à 14 jours avant, afin que le traiteur puisse commander, ajuster ses équipes et caler la mise en place sans mauvaise surprise.

À partir de là, je découpe le calendrier en jalons lisibles: d’abord les décisions impossibles à décaler, ensuite les confirmations, puis la logistique fine. Cette logique devient beaucoup plus simple quand on la traduit dans un tableau clair, ce que je vais détailler juste après.

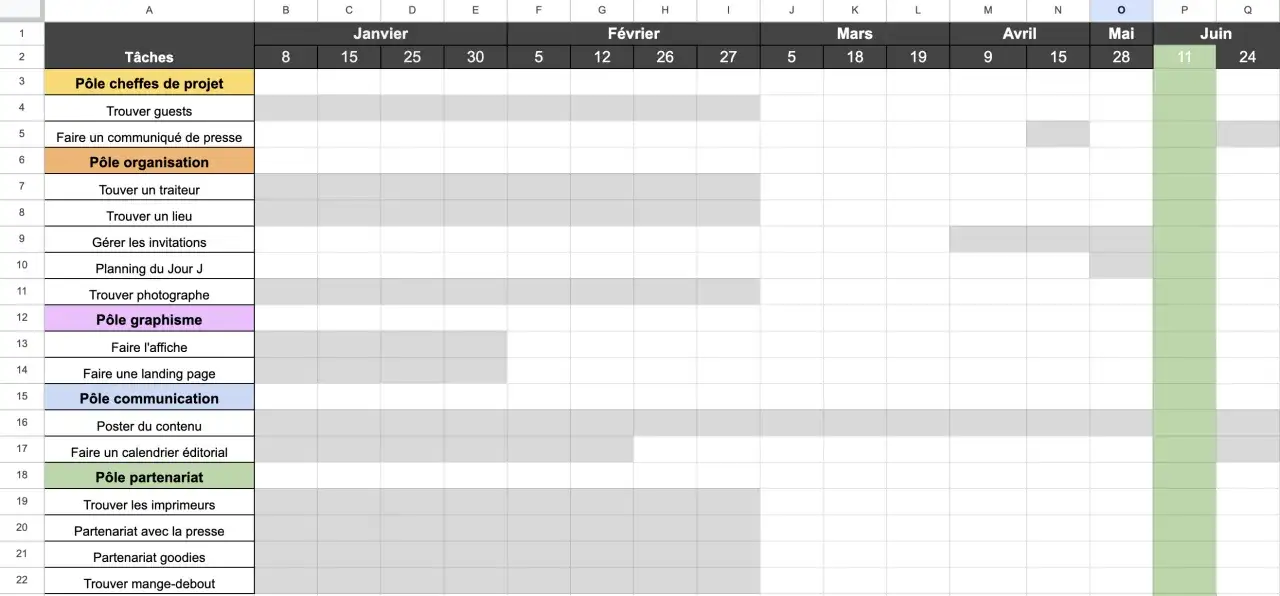

Tableau retroplanning avec des tâches organisées par pôles (organisation, graphisme, communication, partenariat) et des échéances mensuelles.

Construire un tableau qui reste lisible sous pression

Je préfère un tableau sobre, presque austère, à un fichier trop complexe. Pour une équipe événementielle, cinq colonnes suffisent dans la plupart des cas: ce qu’on doit faire, pour quelle date, qui pilote, ce qui dépend de cette tâche et où on en est. Au-delà, on ajoute souvent du bruit sans gagner en efficacité.

Colonne Rôle Mon conseil
Tâche Décrire l’action à réaliser Utiliser un verbe d’action et un livrable précis
Date butoir Fixer la limite réelle Écrire une date exacte, pas seulement “semaine 3”
Responsable Identifier la personne qui pilote Un seul nom par tâche, même si plusieurs exécutants interviennent
Dépendance Montrer ce qui doit être validé avant Exemple: menu validé avant impression des cartons
Statut Suivre l’avancement Trois états suffisent souvent: à faire, en cours, validé
Marge Prévoir un tampon Ajouter 10 à 20 % de sécurité sur les étapes sensibles

Le détail qui change tout, à mon sens, c’est la discipline de mise à jour. Un tableau n’est utile que s’il reste vivant: je le relis au moins deux fois par semaine dans la phase de préparation, puis presque chaque jour dans les 10 derniers jours. Sans ce rythme, on se contente d’un joli document figé, et c’est précisément ce qu’il faut éviter. Une fois cette base posée, il devient beaucoup plus facile de la tester sur un cas concret.

Un exemple concret pour une réception de 120 invités

Prenons un cocktail dînatoire de 120 personnes, un format très courant en France pour une soirée professionnelle ou une fête familiale un peu ambitieuse. Le principe reste le même quel que soit le thème: on verrouille d’abord les éléments qui ont le plus d’impact sur le budget, le service et la qualité perçue.

Échéance Action principale Pourquoi c’est important
J-6 mois Réserver le lieu et le traiteur Ce sont les deux briques qui conditionnent presque tout le reste
J-3 mois Valider le format de service, les options végétariennes et les besoins techniques On évite les ajustements de dernière minute sur le rythme du service
J-6 semaines Envoyer les invitations ou relances principales On laisse assez de temps pour recueillir les réponses sans précipitation
J-15 jours Obtenir le nombre définitif de convives et les contraintes alimentaires Le traiteur peut figer les quantités et les approvisionnements
J-7 jours Confirmer la logistique, les accès, la circulation et les livraisons On réduit le risque d’incident sur le montage et l’accueil
J-1 Brief final de l’équipe et contrôle des derniers points Tout le monde doit savoir qui fait quoi, à quelle heure et avec quel matériel
Jour J Suivi du service, accueil, arbitrages en temps réel Le tableau cesse d’être un document de préparation et devient un outil de pilotage

Ce type de séquencement marche parce qu’il colle aux vrais besoins du terrain. On ne demande pas au traiteur de deviner les quantités, on ne laisse pas le plan de table dépendre d’un RSVP tardif, et on ne découvre pas au montage qu’une prise électrique manque à 18 h. Ce réalisme évite beaucoup de stress inutile, et il mène naturellement aux erreurs qu’on voit le plus souvent.

Les erreurs qui font dérailler le planning

La plupart des retards ne viennent pas d’un événement “trop compliqué”, mais d’un tableau mal construit. Je vois souvent les mêmes failles revenir, et elles sont presque toujours évitables.

  • Commencer par les détails au lieu du jour J. On choisit les nappes avant d’avoir verrouillé la salle, ce qui inverse les priorités.
  • Oublier les dépendances. Une tâche peut sembler simple, mais si elle dépend d’une validation extérieure, elle doit remonter plus haut dans le planning.
  • Multiplier les responsables. Quand tout le monde est “un peu chargé”, personne ne pilote vraiment.
  • Ne pas prévoir de marge. En événementiel, 10 minutes de retard sur une livraison peuvent désorganiser tout le service.
  • Figer la liste des invités trop tard. C’est souvent le point qui bloque les quantités, le plan de table et parfois même la scénographie.
  • Oublier l’après-service. Rangement, retours de matériel, solde des prestataires et débrief doivent aussi apparaître dans le tableau.

La bonne nouvelle, c’est que ces erreurs se corrigent assez vite dès qu’on remet le temps dans le bon sens. Le dernier niveau de rigueur consiste alors à garder l’outil actif jusqu’à la fin réelle de l’événement, pas seulement jusqu’à l’arrivée des invités.

Les derniers réglages qui font la différence le soir de la réception

Je garde toujours un bloc de tâches “tampon” pour la semaine finale: confirmations de livraison, numéros d’urgence, plan B en cas de retard, vérification des accès et relecture du déroulé minute par minute. Sur les réceptions les plus sensibles, je fais même un point court tous les matins pendant les cinq derniers jours, car c’est souvent là que les petites incohérences apparaissent.

  • Figer les versions du menu, du plan de salle et du déroulé horaire.
  • Centraliser les contacts du lieu, du traiteur, du transport et des prestataires techniques.
  • Prévoir une solution de secours pour la météo, le matériel ou les absences.
  • Préparer une liste “après service” avec rangement, récupération et paiement final.
  • Faire un débrief dans les 48 heures pour noter ce qui devra être repris autrement la prochaine fois.

Quand ce niveau de préparation est en place, le rétroplanning cesse d’être une contrainte administrative. Il devient une vraie colonne vertébrale de l’événement, utile avant, pendant et juste après le service, ce qui est exactement ce que j’attends d’un bon outil d’organisation.

Questions fréquentes

C'est une méthode d'organisation qui part de la date de l'événement (Jour J) et remonte dans le temps pour définir les tâches et échéances. Il assure que toutes les étapes clés sont réalisées à temps, évitant stress et imprévus.

Cela dépend du type d'événement. Pour un mariage, 9 à 12 mois à l'avance est idéal. Pour un cocktail d'entreprise, 3 à 6 mois. Un dîner privé peut se préparer en 6 à 10 semaines. Plus tôt si les prestataires sont très demandés.

Les colonnes clés incluent la tâche, la date butoir, le responsable, les dépendances (ce qui doit être fait avant) et le statut. Une colonne pour la marge de sécurité (10-20%) sur les étapes sensibles est aussi très utile.

Commencer par les détails au lieu de fixer les jalons majeurs depuis le Jour J. Oublier les dépendances entre les tâches, ne pas prévoir de marge ou figer la liste des invités trop tard sont aussi des erreurs courantes.

Un rétroplanning doit être vivant. Mettez-le à jour régulièrement (au moins deux fois par semaine, voire quotidiennement à l'approche de l'événement). Centralisez les informations et prévoyez des points de contrôle fréquents pour ajuster si nécessaire.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags

rétroplanning événementiel
tableau retroplanning
tableau rétroplanning mariage
organiser réception sans stress
Autor Raymond Boyer
Raymond Boyer
Je m'appelle Raymond Boyer et je possède six ans d'expérience dans le domaine de l'organisation, du traiteur et de l'art culinaire. Mon intérêt pour la gastronomie a débuté dès mon plus jeune âge, lorsque j'ai découvert le plaisir de préparer des repas pour ma famille et mes amis. Cette passion m'a conduit à explorer les différentes facettes de la cuisine, ainsi que les subtilités de l'organisation d'événements culinaires. Au fil des années, j'ai acquis une expertise qui me permet d'écrire sur des sujets variés liés à la cuisine, à la planification d'événements et à l'art de recevoir. Je m'efforce de fournir des informations utiles, précises et accessibles, en vérifiant mes sources et en simplifiant des concepts parfois complexes. Mon approche consiste à suivre les tendances actuelles tout en restant fidèle aux traditions culinaires, afin d'offrir à mes lecteurs des conseils pratiques et inspirants pour leurs propres expériences gastronomiques.
