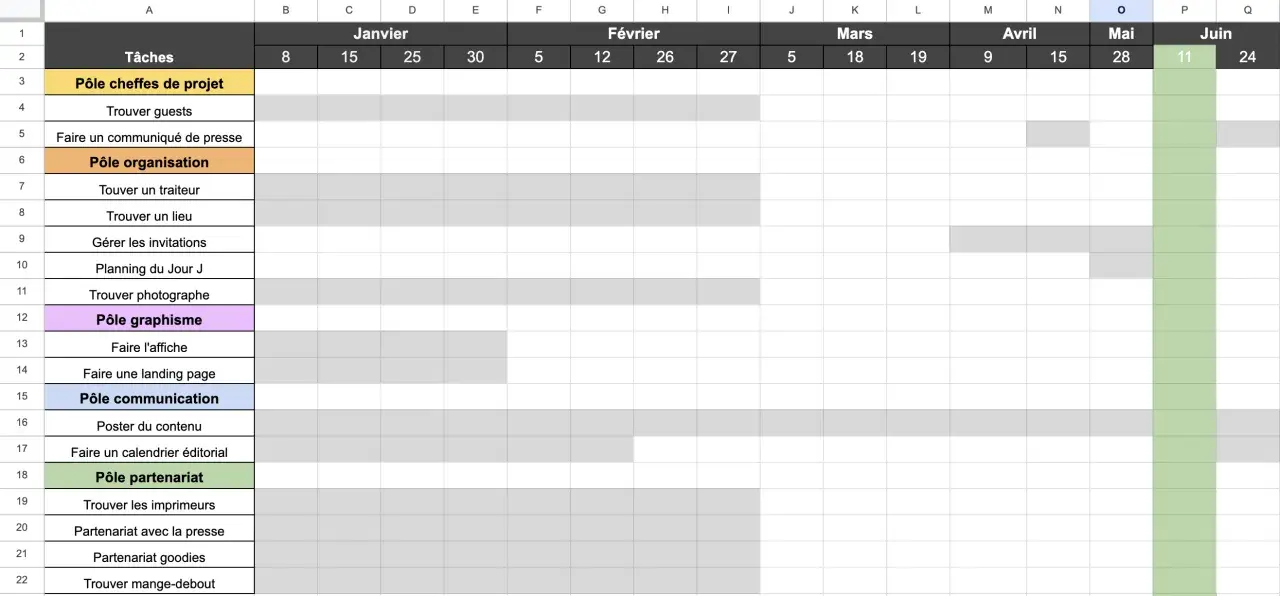

Les points à garder en tête avant de construire votre planning
- Partir de la date et de l’heure du service, pas de la première tâche.
- Réserver d’abord ce qui se remplit vite: lieu, traiteur, technique.
- Prévoir une marge de 10 à 15 % sur les tâches critiques, et au moins 48 h sur les validations qui bloquent tout.
- Utiliser un seul fichier de référence, partagé avec les bonnes personnes.
- Bloquer le nombre d’invités, le menu et les contraintes d’accès avant la production.
- Revoir le plan chaque semaine, puis plus souvent à l’approche du jour J.
Ce que le rétroplanning résout vraiment dans une réception
Dans une réception, le problème n’est presque jamais “la tâche oubliée”. Le vrai sujet, c’est la dépendance entre les tâches. Un traiteur ne peut pas finaliser son devis sans connaître le lieu, un plan de table ne tient pas si le nombre de convives change à la dernière minute, et une équipe de service ne peut pas se caler si les horaires de montage restent flous. C’est là qu’un rétroplanning devient utile: il rend visibles les enchaînements au lieu de laisser chaque prestataire travailler dans son coin.
Comme le montre un modèle proposé par HubSpot, l’intérêt d’un rétroplanning est de visualiser les tâches, les durées prévues et les écarts entre le prévu et le réel. En événementiel, je trouve que cette logique va encore plus loin: elle permet de repérer le chemin critique, c’est-à-dire la chaîne des actions qui conditionne directement la réussite du jour J.
- Le lieu fixe souvent le cadre horaire, les accès et les contraintes techniques.
- Le traiteur dépend du nombre d’invités, des allergies, de la cuisine disponible et des horaires de service.
- La décoration dépend des dimensions de la salle, du mobilier et du temps de mise en place.
- Les invitations et confirmations d’arrivée pilotent le plan de table, les quantités et la logistique.
Autrement dit, le rétroplanning n’est pas un simple calendrier inversé. C’est un outil de pilotage qui évite de confondre vitesse et organisation. Une fois cette logique posée, la question suivante devient très concrète: comment construire un plan à rebours qui reste simple à lire et réellement exploitable?

Comment je construis un plan à rebours sans me perdre
Je pars toujours de la date finale, puis je remonte en blocs. Cette méthode est beaucoup plus fiable qu’une liste de tâches posées au hasard, parce qu’elle force à traiter d’abord ce qui bloque le reste. Si le service commence à 19 h, je ne pense pas d’abord au choix des serviettes; je pense au dernier créneau de livraison, à l’installation, au brief de l’équipe et à la validation du menu.
- Je fixe l’échéance immuable. Date, heure d’accueil, heure du service, heure de fin, éventuellement contrainte de remise des clés ou de fermeture du lieu.
- Je liste les jalons non négociables. Signature du lieu, validation traiteur, essais éventuels, envoi des invitations, relances, clôture du nombre d’invités, plan de table, brief équipe.
- Je place les dépendances d’abord. Tout ce qui conditionne le reste passe en premier, même si ce n’est pas la partie la plus visible du projet.
- J’ajoute des marges. Je garde en pratique 10 à 15 % de temps tampon sur les tâches de coordination et, pour une validation qui bloque la production, je ne descends presque jamais sous 48 h de marge.
- J’assigne un responsable par ligne. Sans propriétaire clair, le rétroplanning devient décoratif.
Quand j’ai une salle avec cuisine limitée ou sans accès direct, j’anticipe encore plus tôt. Dans ce cas, les heures de livraison, les circuits de circulation et le temps de dressage doivent figurer noir sur blanc dans le plan. C’est ce type de détail qui fait la différence entre un déroulé fluide et une réception qui s’accumule en petits retards. Une fois cette mécanique posée, il reste à adapter le modèle à la taille réelle de l’événement.
Un modèle à adapter selon la taille de l’événement
Il n’existe pas un seul rythme de préparation. Un dîner de 20 personnes ne demande pas le même niveau d’anticipation qu’un mariage ou qu’un cocktail d’entreprise avec plusieurs prestataires. Je préfère donc raisonner en horizon de travail, puis ajuster selon la saison, la disponibilité des lieux et la complexité du service.
| Type de réception | Horizon conseillé | Ce qu’il faut verrouiller en priorité | Mon point de vigilance |
|---|---|---|---|
| Dîner intimiste ou réception familiale de 20 à 40 invités | 3 à 6 semaines | Lieu, menu, boissons, location de base, liste d’invités | Ne pas sous-estimer les délais de confirmation et les achats de dernière minute |
| Cocktail ou anniversaire de 40 à 80 invités | 6 à 10 semaines | Traiteur, mobilier, vaisselle, animation, relances invités | Le nombre final de convives change souvent la quantité et le budget |
| Réception professionnelle ou lancement de produit | 2 à 4 mois | Accueil, technique, signalétique, timing discours, coordination équipe | Les validations internes prennent souvent plus de temps que prévu |
| Mariage ou grande réception | 9 à 12 mois | Lieu, traiteur, prestataires rares, essais, planning de la journée | La haute saison impose de réserver tôt, parfois avec plusieurs mois d’avance |
Pour la partie traiteur, je raisonne en général avec trois jalons: premier cadrage, dégustation ou validation de menu, puis gel final. Sur une réception simple, un prestataire standard peut demander seulement quelques jours pour une commande très cadrée, mais dès qu’il y a service sur place, mobilier, matériel ou menu sur mesure, je considère qu’un délai de 3 à 6 mois est plus réaliste. C’est encore plus vrai si vous voulez garder une marge de négociation sur les options et les quantités.
J’ajoute aussi un repère simple pour les événements plus sollicités: si la date tombe en pleine saison, je décale le calendrier d’au moins 2 à 3 mois supplémentaires sur les postes les plus demandés. Ce n’est pas du luxe; c’est souvent la différence entre choisir sereinement et devoir composer avec ce qui reste. Le bon modèle ne se contente donc pas d’indiquer des dates: il doit aussi montrer comment l’organisation varie selon la forme de la réception.
Le format qui tient vraiment sur le terrain
Le meilleur support n’est pas celui qui paraît le plus “pro”, mais celui que toute l’équipe peut suivre sans effort. Pour une réception, je compare toujours la lisibilité, la collaboration et le risque d’erreur. Un rétroplanning parfait dans un fichier que personne n’ouvre ne sert à rien.
| Format | Quand je le choisis | Avantage principal | Limite réelle |
|---|---|---|---|
| Feuille papier | Petit événement, usage individuel, besoin immédiat | Rapide à remplir, visible sur un bureau | Version unique, pas de suivi fin, mise à jour pénible |
| Excel ou Google Sheets | La plupart des réceptions | Tri par date, filtres, partage simple, calculs utiles | Peut devenir lourd si trop de colonnes ou de couleurs |
| Notion ou Trello | Équipe qui commente, échange des fichiers et suit plusieurs chantiers | Très bon pour les notes et les pièces jointes | La lecture temporelle est parfois moins intuitive |
| Outil collaboratif type Asana | Événement complexe avec plusieurs intervenants | Très structuré pour relier tâches, rôles et échéances | Demande un peu de paramétrage au départ |
Pour être exploitable, le fichier doit contenir au minimum six colonnes: tâche, responsable, date butoir, dépendance, statut et note. J’aime aussi ajouter une colonne “bloquant ou non”, parce qu’elle met immédiatement en évidence les tâches qui empêchent les autres d’avancer. Sur un dossier traiteur, par exemple, la validation du nombre de couverts ou du menu peut bloquer la production, alors qu’un choix décoratif n’a pas le même niveau d’urgence.
En pratique, je privilégie souvent Google Sheets pour une équipe réduite, puis un outil collaboratif plus structuré si plusieurs prestataires doivent intervenir en parallèle. L’important n’est pas de multiplier les outils, mais de conserver une seule source de vérité. Sans cela, le rétroplanning se fragmente et devient vite source de confusion. C’est justement ce qui mène aux erreurs les plus coûteuses.
Les erreurs qui font dérailler une réception
Les dérapages viennent rarement d’une seule grosse faute. Ils naissent plutôt d’une accumulation de petits angles morts. En réception, j’en vois quatre très souvent: sous-estimer les délais, oublier les dépendances, multiplier les versions du planning et garder trop longtemps des décisions ouvertes.
- Commencer par le décor avant de verrouiller le lieu. Le décor dépend des volumes, des accès, des horaires et parfois du matériel déjà disponible.
- Attendre trop tard pour réserver le traiteur. Sur les dates demandées, les bons créneaux partent vite, surtout quand plusieurs événements se concentrent sur la même saison.
- Ne pas figer le nombre d’invités. Chaque variation impacte les quantités, les tables, le service et le budget.
- Oublier les contraintes de service. Accès camion, stationnement, monte-charge, point d’eau, électricité, stockage froid: ce sont des détails seulement en apparence.
- Laisser plusieurs personnes modifier le même document sans règle claire. On perd alors très vite la version fiable.
Je fixe en général trois points de contrôle: à J-30 pour verrouiller les prestataires et les grandes lignes, à J-10 pour valider le contenu final, puis à J-2 pour la logistique minute. Sur certains contrats, le nombre définitif de convives est demandé 48 h avant la réception; dans tous les cas, je conseille de ne pas attendre ce dernier moment pour stabiliser le dossier. C’est la même logique pour les allergies, les régimes particuliers et les heures de livraison.
Le piège le plus coûteux reste souvent le faux sentiment de sécurité. Quand tout semble “déjà prévu”, on oublie de vérifier les points qui conditionnent réellement le service. En événementiel, je préfère un planning sobre mais verrouillé à un tableau sophistiqué qui n’est pas mis à jour. Une fois ce réflexe en place, il devient beaucoup plus simple de garder un modèle vivant d’un événement à l’autre.
Le système que je garde pour qu’il reste utile jusqu’au service
Un bon rétroplanning n’est pas celui qu’on remplit une fois. C’est celui qu’on peut réutiliser, adapter et relire en dix secondes quand la pression monte. Pour y arriver, je garde une structure fixe et je ne change que les contenus spécifiques à chaque réception.
- Je conserve une trame maîtresse avec les blocs récurrents: lieu, traiteur, invités, technique, décor, service, rangement.
- Je duplique le modèle à chaque nouveau projet au lieu de repartir de zéro.
- Je code les statuts de manière simple: en attente, en cours, validé, bloqué.
- Je fais une revue hebdomadaire de 15 minutes, puis un point plus serré à partir de J-7.
- Je note systématiquement ce qui a pris plus de temps que prévu pour améliorer le modèle suivant.
C’est à ce moment-là qu’un rétroplanning devient un vrai outil de méthode, pas seulement un tableau de dates. Pour une réception ou un événement, je cherche toujours la même chose: moins d’improvisation, plus de clarté et des décisions prises au bon moment. Si vous partez de la date finale, que vous verrouillez les dépendances et que vous gardez un seul support fiable, vous gagnez déjà l’essentiel.
